Démarrage du trajet de transfert pour les 3 villes partenaires
- Énergie
- Bâtiment
- Quartier
- Europe
- Transition
- Géothermie
Dans le cas du projet Be.SHARE, les 3 villes partenaires de transfert sont Manresa en Espagne, Jablonec nad Nisou en Tchéquie (CZ) et Leeuwarden aux Pays-Bas (NL). Elles font face à des défis similaires en termes de transition énergétique et climatique et vont participer au programme de transfert. Elles étaient à Bruxelles les 3 et 4 juin pour l’Opening Site Visit.

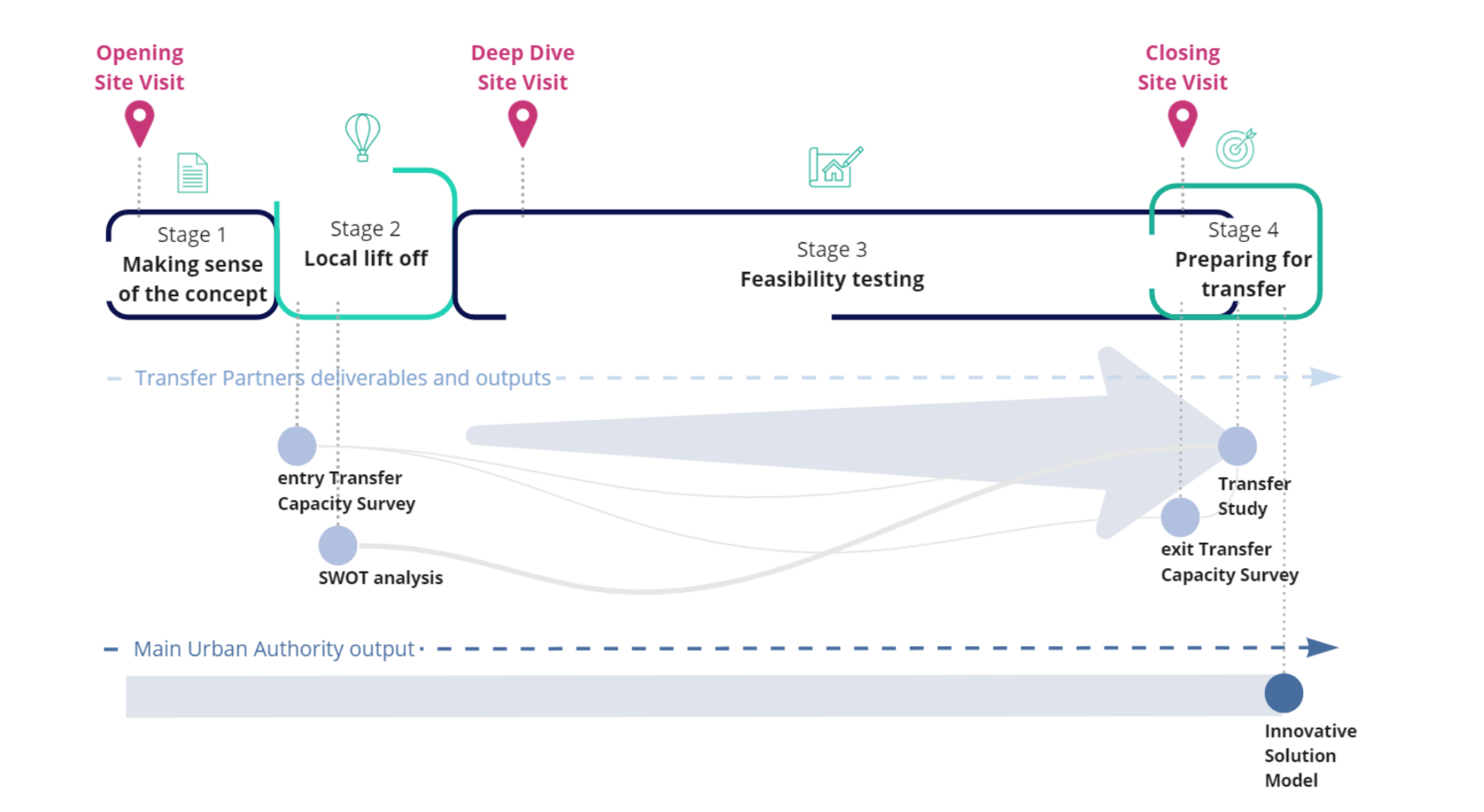

Les 4 étapes d’un trajet de transfert dans un projet EUI (European Urban Initiative)
Étape 1 : Compréhension du concept (± 3 mois) et de ce qui est transférable/reproductible
Étape 2 : Lancement local (6 à 9 mois)
Étape 3 : Tests de faisabilité (18 mois minimum)
Étape 4 : Préparation du transfert (± 6 mois)
Étape 1 – Compréhension du concept et visite de lancement (entre juin et septembre 2026)
La première étape consiste pour les partenaires de transfert à mieux comprendre le projet et ses innovations : quels sont ses objectifs, qui fait quoi, comment les activités sont menées et, surtout, quels aspects sont potentiellement transférables et réplicables.
Cette phase de compréhension a eu lieu lors de l’Opening Site Visit qui s’est déroulée les 3 et 4 juin 2026 à Bruxelles. L’ensemble des partenaires bruxellois et européens y ont participé. Ce fut une première occasion de se rencontrer, présenter le projet en détails et partager nos expériences. Une visite dans le Parc Maximilien a permis aux villes européennes de se rendre compte de la réalité de terrain. La descente dans les égouts du Musée homonyme, était l’opportunité de créer un lien plus informel avec les partenaires étrangers. Leur venue a également permis de s’approprier tous ensemble la méthodologie et le trajet de transfert grâce à l’encadrement de Matthew Baqueriza-Jackson, l’expert dédié à ce volet.
Étape 2 – Décollage local (entre septembre 2026 et mars 2027)
La deuxième étape consiste pour les partenaires de transfert à entamer une réflexion au niveau local sur la manière dont ils vont pouvoir reproduire et transférer les principes et les activités de Be.SHARE. Ils devront identifier précisément la pertinence des dispositifs à transférer à leur échelle ainsi que les parties prenantes locales à mobiliser.
Étape 3 – Tests de faisabilité (entre avril 2027 et septembre 2028)
La troisième phase de ce parcours est la plus longue : elle vise à permettre aux partenaires de transfert de tester une partie de la solution innovante dans leur propre contexte et d’étudier la faisabilité d’une reproduction à l’avenir. C’est également au cours de cette phase qu’ils approfondiront les activités menées à Bruxelles et organiseront des visites de sites dans leur propre ville, auxquelles participeront des représentants bruxellois et d’autres partenaires de transfert. L’objectif est de mieux comprendre les réalités locales, d’apprendre des expériences respectives et d’identifier des pistes d’action adaptables à son propre environnement. Les partenaires de transfert commenceront également à élaborer leur étude de transfert.
Étape 4 – Préparation du transfert (octobre 2028 et mars 2029)
L’ultime étape du processus consiste à concrétiser le projet Be.SHARE. Une dernière visite à Bruxelles sera organisée afin de célébrer la clôture du projet. Les partenaires de transfert feront le point sur leurs tests de faisabilité et finaliseront leurs études de transfert. Bruxelles, avec leur contribution, finalisera également le modèle de solution innovante.
Lire le texte de transcription
Les 4 phases du trajet de transfert Be.Share : Le plan présente en détail chaque phase du projet de transfert sur un calendrier évolutif.
